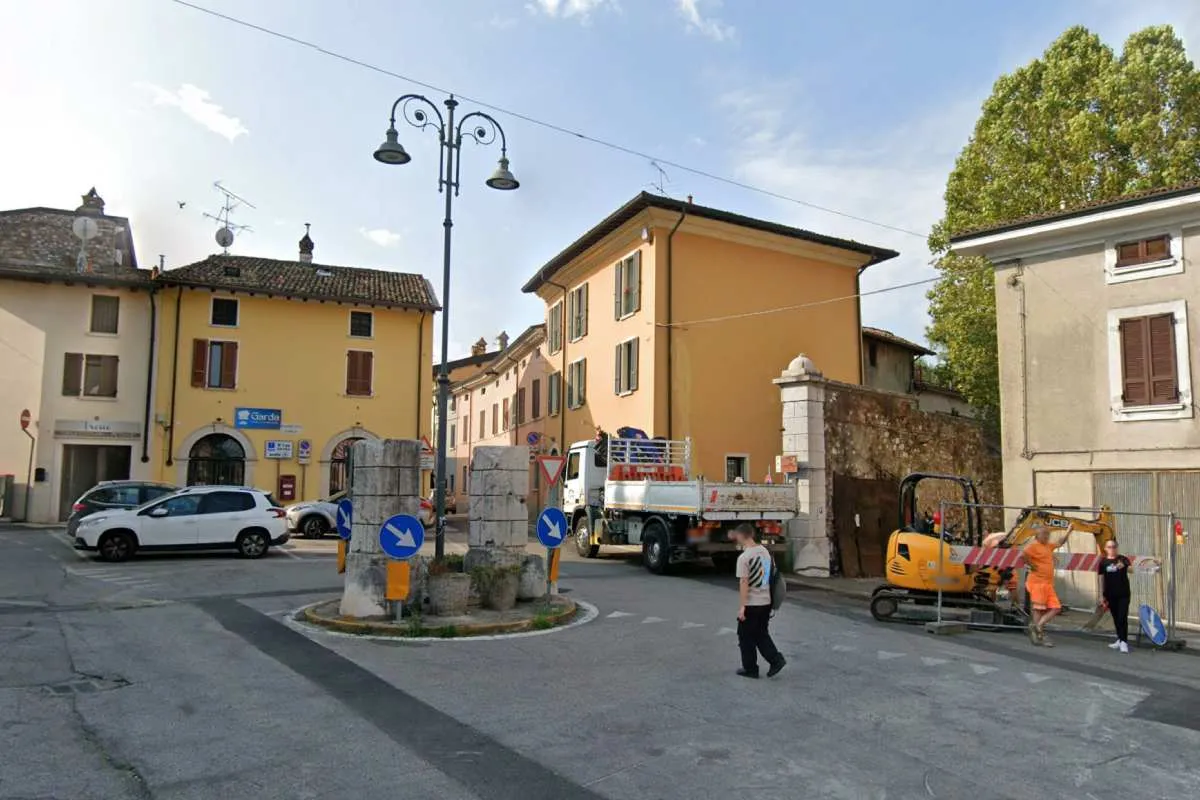

Lonato, al via la riqualificazione di Piazza Corlo

LONATO - Programmato l’inizio dei lavori di riqualificazione di Piazza Corlo che interesseranno la parte nord per un periodo indicativo di circa 3 settimane. Le indicazioni sulla viabilità.

Individuata in via definitiva la data di inizio lavori degli interventi di riqualificazione di Piazza Corlo: lunedì 18 agosto 2025 prende avvio la prima fase delle lavorazioni, che interesseranno la parte nord della Piazza (lato Brescia).

I lavori in oggetto (aggiudicati a marzo 2023) erano stati temporaneamente sospesi – in accordo con i Consiglieri di Quartiere e l’Associazione Commercianti – data la concomitanza di una serie di interventi, tra cui il cantiere di Via Gerardi (terminato a ottobre 2024), l’approssimarsi della Fiera Regionale nel mese di gennaio del nuovo anno e la chiusura della Galleria di San Zeno, annunciata ad inizio anno e riaperta nella fascia oraria diurna solo ad inizio del mese di maggio.

Nella serata di martedì 17 giugno, l’Amministrazione ha incontrato i Consiglieri di Quartiere e l’Associazione Commercianti per un aggiornamento rispetto all’avanzamento lavori, con particolare riferimento all’assetto viabilistico che assumerà l’area interessata, per consentire l’andamento del cantiere in totale sicurezza.

La riqualificazione nella “fase 1” del cantiere

Come annunciato già nel mese di ottobre 2024, la “fase 1” della riqualificazione interesserà la parte nord della Piazza, appunto, per la quale si prevede l’asfaltatura per una superficie di circa 648 mq e l’eliminazione della rotatoria intorno alle due colonne centrali, sostituita con un’altra rotatoria ad aiola per le automobili (diametro 3,80 cm), al centro della quale è prevista la piantumazione di un albero a grandi dimensioni.

Nel corso delle settimane passate, gli uffici comunali preposti hanno svolto una serie di incontri in concerto con l’impresa esecutrice, dai quali è emersa la difficoltà di garantire l’accesso al parcheggio del Corlo, anche e soprattutto in termini di sicurezza sia per gli operatori, sia gli autoveicoli in transito in prossimità dell’area di cantiere.

Alla luce di queste ultime considerazioni e tenuto conto della programmazione estiva di eventi e manifestazioni non solo promossi dal Comune ma anche, ad esempio, dalla Fondazione Ugo da Como nei mesi di giugno e luglio, si è ritenuto necessario individuare la data di partenza lavori nella seconda metà del mese di agosto.

In aggiunta, nel mese di luglio si dovrà intervenire con la chiusura di via E. Accordini (tratto all’incrocio con Via Regia Antica) per il rifacimento dell’acquedotto, opera da effettuare anticipatamente rispetto al cantiere di Piazza Corlo.

Viabilità e rimodulazione della sosta

La viabilità dell’area verrà interessata dalle seguenti modifiche:

  • chiusura totale al traffico veicolare della porzione di Piazza interessata dai lavori (a nord – “lato Brescia”), con passaggio pedonale sempre garantito;
  • il tratto che collega Via Regia Antica a Piazza Corlo sarà percorribile in entrambi i sensi di marcia per i soli residenti. Lo stesso scenario verrà consentito nelle Vie Trento e Trieste;
  • Inibito l’accesso da Piazza Corlo al parcheggio di Via dei Fanti. I soli residenti potranno raggiungerlo da Via Sant’Antonio, in direzione Via dei Fanti (costeggiando la parte alta del cimitero). Viceversa, in uscita si procederà da Via dei Fanti verso Vicolo Tomasi. Per consentire il transito in sicurezza dei veicoli, per il tempo strettamente necessario alla riapertura dell’accesso al parcheggio da Piazza Corlo, la strada verrà ghiaiata opportunamente e verrà istituito un senso unico alternato di circolazione – per i veicoli autorizzati – regolamentato da impianto semaforico;
  • per coloro che provengono da via Repubblica (zona Poste) potranno accedere alla porzione della Piazza non interessata dai lavori, con svolta a sinistra verso Via Sorattino (come da schema allegato);
  • gli stalli di sosta fronte Chiesa resteranno fruibili con sosta a tempo di 1 ora;
  • gli stalli di sosta nel più comunemente parcheggio “fontanone” (vicino Vicolo Capuccine – via Sorattino), saranno oggetto di modifica della sosta a tempo di 1 ora.

Si valuterà la possibilità di rendere nuovamente accessibile il parcheggio di Via dei Fanti solamente in fase di cantiere, in modo da verificare di volta in volta lo stato di avanzamento. Una volta terminate le lavorazioni della “fase 1”, la viabilità sarà interamente riaperta con il ripristino dell’accesso al parcheggio di Via Dei Fanti.

Tempistiche previste delle lavorazioni

L’intervento è stato suddiviso, quindi, in due fasi:

  • fase 1 | demolizione e rifacimento della pavimentazione in asfalto Piazza “lato Brescia” | durata cantiere prevista 40 giorni (condizioni meteo e varie permettendo);
  • fase 2 | demolizione e rifacimento della pavimentazione in pietra lapidea Piazza “lato Verona” | durata cantiere prevista 60/80 giorni (seguiranno comunicazioni precise nel corso delle prossime settimane). Questa fase deve necessariamente essere svolta non prima del periodo agosto/settembre per garantire la corretta messa in opera e la tenuta del materiale lapideo carrabile.
